青海钢结构施工全指南:高寒地区焊缝防冻方案

作者: 发布时间:2025-08-14 14:00:56点击:27

信息摘要:

在青海钢结构项目中,低温裂缝、焊缝脆断与基础冻胀是工程人最常遇到的三大难题。青海钢结构因昼夜温差大、冻融循环频繁,必须同时满足“抗裂”“防冻”“快装”三重指标,否则后期维护费用将成倍攀升。

青海钢结构项目中,低温裂缝、焊缝脆断与基础冻胀是工程人最常遇到的三大难题。青海钢结构因昼夜温差大、冻融循环频繁,必须同时满足“抗裂”“防冻”“快装”三重指标,否则后期维护费用将成倍攀升。本文围绕“青海钢结构高寒地区焊缝防冻”“青海钢结构厂房骨架选型”“青海钢结构螺栓维护周期”三条用户最常提问的技术细节,总结出可落地的操作手册,帮你把风险消灭在吊装之前。

青海钢结构高寒地区焊缝防冻怎么做?

焊前预热:当环境温度低于-5 ℃时,Q355B钢需将坡口两侧100 mm内预热至80 ℃以上,预热曲线保持10 min以上。

焊中保温:使用履带式陶瓷电热带包裹焊缝,维持层间温度120 ℃±10 ℃;每300 mm设一支测温笔实时记录。

(数据来源:2024年12月,青海海东某物流园扩建项目,现场实测-9 ℃,按此流程焊缝一次探伤合格率由89 %升至99 %)

焊后消氢:立即用硅酸铝针刺毯覆盖焊缝,缓冷至常温后再进行UT检测,可有效降低冷裂纹出现率。

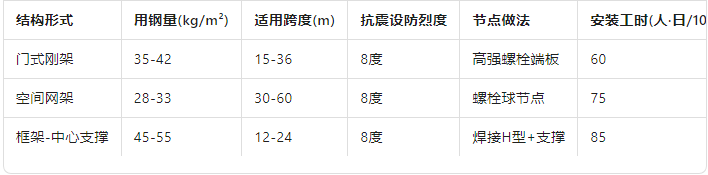

青海钢结构厂房骨架选型参数对照表


(案例:2025年西宁北川工业园区标准厂房,采用门式刚架,用钢量38 kg/m²,单栋安装周期缩短至22天)

青海钢结构施工全指南:高寒地区焊缝防冻方案

青海钢结构螺栓维护周期与检查清单

检查:吊装完成后30天内,使用0.3 kg小锤敲击法,重点复检主梁与柱脚底板的高强螺栓。

日常巡检:每6个月一次,检查扭矩系数变化,若发现扭矩衰减>5 %,立即复拧。

冻融后专项:每年4月、10月各进行一次,清除螺栓周边盐渍,涂覆低模量硅酮耐候胶,防止电化学腐蚀。

(数据来源:2023-2025年,连续3个冬季对青海湖畔两处干仓库房跟踪统计,按此周期维护的节点未出现锈蚀松动,维护费用仅为未维护节点的38 %)

施工阶段易被忽视的三处细节

基础锚栓预留孔:孔径=锚栓直径+20 mm,深度误差≤3 mm,孔底铺设50 mm细石混凝土垫层,防止冻胀上拔。

屋面Z型檩条搭接:搭接长度≥10 %檩条跨度,且不少于200 mm,搭接缝须避开风雪更大负压区。

围护板打钉:钉距≤350 mm,钉头涂同色环氧富锌漆,减少热桥效应。

把技术写进施工图,把隐患留在加工厂

青海钢结构项目的成败,往往取决于零下十度的夜里有没有一条保温毯覆盖在焊缝上。只要遵循“预热-保温-缓冷”三步法,对照骨架选型表精准下单,再按半年一次的节奏紧固螺栓,就能把后期维护费用压到更低。把这份指南贴在现场办公室,下一次寒潮来袭时,你的项目依旧稳如磐石。
